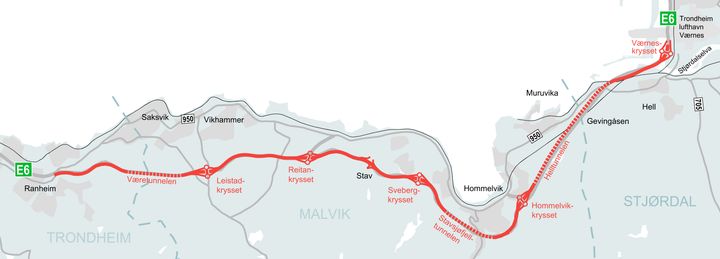

Intern evaluering av E6 Ranheim–Værnes
4.9.2025 09:24:48 CEST | Nye Veier | Pressemelding
Nye Veier har gjennomført en intern evaluering av utbyggingsprosjektet E6 Ranheim–Værnes, som følge av at prosjektet har blitt forsinket og dyrere enn planlagt.

Evalueringen omhandler Nye Veiers håndtering av prosjektet frem til inngåelse av sluttavtalen med den tidligere totalentreprenøren Acciona Construcción S.A i 2023. Evalueringen retter seg mot interne prosesser i Nye Veier, og danner grunnlaget for videre utvikling og forbedringsarbeid i selskapet.
-Prosjektet har ikke levert som forventet. Forsinkelser og uforutsigbarhet har skapt frustrasjon for trafikanter, naboer og berørte kommuner. Vi beklager på det sterkeste, og tar fullt ansvar for feilene som har skjedd. Evalueringen gir et tydelig bilde av hva som har gått galt – og hva vi må forbedre. Nå handler det om å ta lærdom, forbedre oss og sikre at vi ferdigstiller strekningen på en trygg og effektiv måte, sier administrerende direktør Anette Aanesland.
Hovedfunn fra evalueringen:
Evalueringen peker på noen direkte utløsende årsaker til problemene i prosjektet;
- Feil kontraktstrategi: Valg av Best Value Procurement, kombinert med byggherrens makspris i et prosjekt med lav modenhet
- Byggherrens makspris ble fastsatt for lavt
- Uklar risikofordeling og manglende avklaringer: Gjennomføringsavtalen fra 2020 inneholdt uklarheter om risikofordeling, det manglet avklaringer rundt regulering og entreprenøren kuttet pris kort tid før avtaleinngåelse
Evalueringen peker også på svakheter ved selskapets eierstyringsfunksjon, eksempelvis ved at de interne systemene for kontroll, estimering og risikovurdering ikke var tilstrekkelige.
Tiltak og forbedringer
Nye Veier har gjennomført flere organisatoriske og prosessuelle endringer siden 2020, hvor mange av anbefalingene i evalueringen allerede er implementert.
-Forbedringsarbeidet har høy prioritet i selskapet. Vi ser positive effekter av tiltakene som allerede er gjennomført, samtidig som vi jobber videre med ytterligere forbedringer, sier Aanesland.
Rapporten ligger som vedlegg til denne pressemeldingen.
Fakta:
- Styret i Nye Veier har bedt om en intern evaluering av prosjektet E6 Ranheim–Værnes, som følge av betydelige forsinkelser og kostnadsøkninger.
- Evalueringen omfatter Nye Veiers håndtering av prosjektet frem til inngåelsen av sluttavtalen med Acciona Construcción S.A i 2023, og retter seg mot interne prosesser i selskapet.
- Formålet med evalueringen er intern læring og videre utforbedringsarbeid i selskapet, og danner grunnlaget for videre utvikling og forbedringsarbeid i selskapet.
Kontakter
Christian AltmannKommunikasjonsdirektør
Pressekontakt, Nye Veiers hovedkontor
Anette AaneslandAdministrerende direktør
Tel:951 20 546anette.aanesland@nyeveier.noEspen AlmlidUtbyggingsdirektør
Tel:918 21 150espen.almlid@nyeveier.noDokumenter
Om oss
Nye Veier er et fullt ut statlig eid aksjeselskap. Selskapets oppgaver omfatter å planlegge, bygge, drifte og vedlikeholde viktige hovedveier. Disse binder landet vårt sammen, og knytter Norge til hovedveier i utlandet. Nye Veier skal være en slank og effektiv byggherreorganisasjon, med et mål om å sikre helhetlig og kostnadseffektiv utbygging og drift av trafikksikre hovedveier.
Denne infrastrukturen vil raskt styrke næringslivets konkurranseevne, gi innbyggere mer effektiv, forutsigbar og tryggere veitransport og mer vei for pengene.
Selskapets verdier er "Fornyer", "Forbedrer" og "Forsikrer".
Følg pressemeldinger fra Nye Veier
Registrer deg med din e-postadresse under for å få de nyeste sakene fra Nye Veier på e-post fortløpende. Du kan melde deg av når som helst.
Siste pressemeldinger fra Nye Veier
Nye Veier satser på lærlinger30.7.2026 11:26:29 CEST | Pressemelding
Siden 2016 er mer enn 1,4 millioner arbeidstimer utført av lærlinger i Nye Veiers utbyggingsprosjekter. Tydelige kontraktskrav om bruk av lærlinger utbyggingsprosjekter har gitt resultater over tid. Like før ferien bestod hele 13 lærlinger fagprøve i prosjektet E39 Mandal-Blørstad i Lindesnes, Agder.
Konkurransegrunnlaget ute for nytt rv. 13-prosjekt i Hardanger10.7.2026 10:09:10 CEST | Pressemelding
Nye Veier har nå sendt ut konkurransegrunnlaget for utbyggingen av rv. 13 Freim–Djupevik i Ullensvang.
Klart for neste prosjekt på rv. 136.7.2026 14:11:34 CEST | Pressemelding
Nå i sommer går Nye Veier ut i markedet for å skaffe entreprenør til utbyggingen av rv. 13 Freim – Djupevik i Ullensvang. Den om lag 600 meter lange strekningen skal utbedres med blant annet økt bredde. Prosjektet vil gi bedre fremkommelighet, økt trafikksikkerhet og bedre sikring mot skred.
Risa får driftskontrakt på E6 i Trøndelag30.6.2026 09:55:16 CEST | Pressemelding
Nye Veier har inngått kontrakt med Risa om drift og vedlikehold av flere E6-strekninger i Trøndelag. Kontrakten omfatter både nye og eksisterende delstrekninger fram mot 2030.
Sparer millioner på smartere veibelysning22.6.2026 09:12:58 CEST | Pressemelding
Nye Veier sparer rundt én million kilowattimer i 2026 ved å bruke mindre strøm på veibelysning. Det kan gi en besparelse på 1,5–2 millioner kroner, avhengig av strømpris og nettleie. Samtidig fører det til at lysarmaturene får lenger levetid.
I vårt presserom finner du alle våre siste pressemeldinger, kontaktpersoner, bilder, dokumenter og annen relevant informasjon om oss.
Besøk vårt presserom
