NVE tydeliggjør kriterier for søknader om nett, sol- og vindkraft
NVE forventer stor pågang av konsesjonssaker for nett, vind- og solkraftprosjekter. For å sikre at ressursene brukes effektivt tydeliggjør NVE nå hvilke kriterier som gjør at saker prioriteres opp i saksbehandlingen.

NVEs utgangspunkt er at konsesjonssaker tas til behandling i den rekkefølgen de kommer inn. Samtidig er det et behov for at enkelte saker prioriteres opp.
– Vi vil prioritere opp prosjekter som bidrar med betydelig kraftproduksjon i kraftsystemet, og prosjekter som er nødvendige for å nå regjeringens mål for kraft- og industriløft i Finnmark. Også tilhørende nettanlegg i Finnmark vil bli prioritert, sier Inga Nordberg, direktør i energi- og konsesjonsavdelingen.
I tillegg er det avgjørende at prosjektene er godt gjennomarbeidet.
– Godt forberedte søknader og prosesser bidrar til mer effektiv saksbehandling. Det er derfor avgjørende at meldinger og søknader har tilstrekkelig kvalitet og at tiltakshaver har gjort et godt forarbeid før søknaden sendes til NVE, understreker Nordberg.
Dette er prioriteringskriteriene for sol og vind
For sol- og vindkraftprosjekter gjør følgende kriterier at saken prioriteres opp:
- Stor kraftproduksjon (sett i forhold til sakene NVE har fått inn)
- Konsesjonsendringer der detaljplan er under behandling eller anlegget er under bygging
- For vindkraft vil også prosjekter i Finnmark prioriteres
Kriterier som gjør at sol- og vindkraftprosjekter prioriteres ned:
- Utilstrekkelig kvalitet på søknaden/meldingen og tilhørende utredninger
- Manglende eller uavklart nettkapasitet
- Manglende avklaring av kommunal planprosess for vindkraftsaker
NVE kan ikke gi konsesjon til vindkraftanlegg på land før kommunen har vedtatt en arealplan etter plan- og bygningsloven. Som hovedregel skal dette gjøres gjennom en overordnet områderegulering.
– Vi vil ikke starte behandling av vindkraftsaker hvor det ikke er avklart når og hvordan kommunen vil håndtere vindkraftanlegget etter plan- og bygningsloven, sier Nordberg.

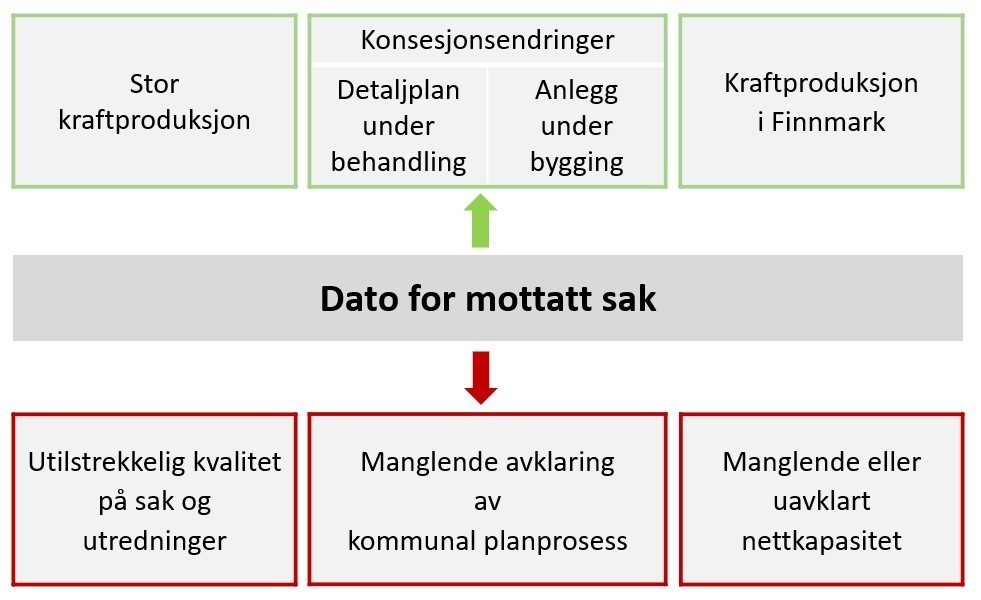

Figur 1 illustrerer prioriteringskriterier for vindkraft og figur 2 viser prioriteringskriterier for solkraft.
Nettkapasitet er avgjørende for alle prosjekter
De siste årene har nettkapasitet blitt en begrenset ressurs over store deler av landet. NVE opplever ofte at søknader sendes inn før det er avklart om det er tilgjengelig kapasitet i nettet.
– Fremover vil vi prioritere de produksjonsprosjektene som har avklart at det er mulig å bli koblet til kraftnettet. Vi vil derfor bruke våre saksbehandlingsressurser på de prosjektene som har eller vil få nettilknytning, sier Nordberg.
NVE understreker at det kan være en fordel å planlegge prosjekter nært punkter hvor det er eller vil bli ledig nettkapasitet. Det er også viktig at det tidlig opprettes dialog med nettselskapene når man planlegger nye produksjonsanlegg.
Tydeliggjør krav for avklaring av nettkapasitet
NVE har også oppdatert kravene for avklaring av nettkapasitet, som må ligge ved søknader om tilknytning av forbruk og produksjon. Kravene skal bidra til en effektiv og forutsigbar prosess.
– Vi ønsker å gjøre det lettere for søkerne å vite hva som kreves. Derfor har NVE tydeliggjort kravene som må være oppfylt før søknaden er kvalifisert for NVEs kø, forteller Nordberg.
Det er et nytt krav at prosjektene skal ha gjennomgått en modenhetsvurdering hos nettselskapet. NVE har i tillegg tydeliggjort at det skal være avklart om tilknytningen er driftsmessig forsvarlig for alle nettnivå.
Dette er NVEs krav til avklaring av nettkapasitet før søknader om kraftproduksjon eller forbruk tas til behandling:
- Prosjektet skal ha gjennomgått modenhetsvurdering
- Det skal være avklart om tilknytningen er driftsmessig forsvarlig for alle nettnivå
- Ved behov for forsterkninger i distribusjonsnettet, skal søknaden inneholde grovestimat på kostnader
- Ved behov for forsterkninger i regional- eller transmisjonsnettet, vil søknadene om produksjon/forbruk og nettforsterkninger behandles samtidig
- Ved tilbud om tilknytning på vilkår, skal søknaden beskrive om vilkårene vil ha vesentlig betydning for prosjektet
Nettilknytning er en viktig faktor når NVE skal vurdere samfunnsnytten av ny kraftproduksjon. For å kunne se de samlede virkningene og finne den beste løsningen, vil NVE ha en koordinert behandling av søknader om nett og produksjon. Det samme gjelder i saker hvor nytt forbruk av kraft utløser behov for forsterkninger i regional- og transmisjonsnettet.
Nøkkelord
Kontakter
NVEs pressetelefon
Tel:489 97 667pressevakt@nve.noBilder

Lenker
Følg pressemeldinger fra Norges vassdrags- og energidirektorat (NVE)
Registrer deg med din e-postadresse under for å få de nyeste sakene fra Norges vassdrags- og energidirektorat (NVE) på e-post fortløpende. Du kan melde deg av når som helst.
Siste pressemeldinger fra Norges vassdrags- og energidirektorat (NVE)
NVE gjev avslag til å bygge Døvik 2 kraftverk12.9.2025 12:00:00 CEST | Pressemelding
NVE avslår søknaden frå Hydronor AS om løyve til å bygge Døvik 2 kraftverk i Strand kommune i Rogaland fylke. Kraftverket ville ført til arealbeslag og store terrenginngrep i ei kystmyr og i den utvalde og sterkt trua naturtypen kystlynghei.
Nå blir det enklere å få oversikt over nettselskapenes langsiktige planer for nettutbygging3.9.2025 12:00:00 CEST | Pressemelding
Mer detaljert informasjon om nettselskapenes langsiktige planer for nettutbygging i PlanNett, skal gjøre det lettere for berørte aktører å få oversikt – også aktører som tidligere var involvert i kvalitetssikring av utredningene. Ved å synliggjøre hva NVE trenger av informasjon, er håpet at det skal bli enklere for nettselskapene å lage gode utredninger, som igjen bidrar til mer effektiv konsesjonsbehandling.
NVE avviser melding for Lappland kraftverk29.8.2025 12:51:12 CEST | Pressemelding
Norges vassdrags- og energidirektorat (NVE) har avvist meldingen om Lappland kraftverk på grunn av manglende framdrift fra tiltakshaver. NVE har over flere år gitt tiltakshaver veiledning om innhold og formkrav til meldingen. Siden en oppdatert og oversatt melding ikke ble levert innen fristen, har NVE konkludert med at vilkårene for videre behandling ikke er oppfylt.
Statnett og Glitre Nett får konsesjon til nye Eiker transformatorstasjon27.8.2025 11:18:11 CEST | Pressemelding
NVE gir Statnett og Glitre Nett tillatelse til å bygge nye Eiker transformatorstasjon i Buskerud. Den skal erstatte Flesaker transformatorstasjon i Øvre Eiker kommune. Den nye transformatorstasjonen vil øke kapasiteten i kraftnettet i området.
Ny flaumsikring vernar bustadfelt mot flaum frå elva Driva22.8.2025 08:56:50 CEST | Pressemelding
NVE har ferdigstilt bygginga av ein ny flaumvoll ved Furu bustadfelt i Sunndal kommune. Tiltaket vernar 40 bustader, tre industribygg og mange uthus og garasjar mot flaum frå elva Driva.
I vårt presserom finner du alle våre siste pressemeldinger, kontaktpersoner, bilder, dokumenter og annen relevant informasjon om oss.
Besøk vårt presserom
